Үч-Коргон ГЭСинде модернизация иштери активдүү уланууда
19-февралга карата "Үч-Коргон ГЭСин модернизациялоо" долбоорунун алкагында №2 гидроагрегатта демонтаж иштери активдүү жүрүүдө. Иштерди Энергетика министри Таалайбек Ибраев түздөн-түз көзөмөлгө алып жатат. Бул тууралуу Энергетика министрлигинен билдиришти.
Долбоордун башкы аткаруучусу — China National Electric Engineering Company (CNEEC). 65 адистен турган топ түзүлүп, керектүү курулуш жана көтөрүүчү техникалар мобилизацияланды.

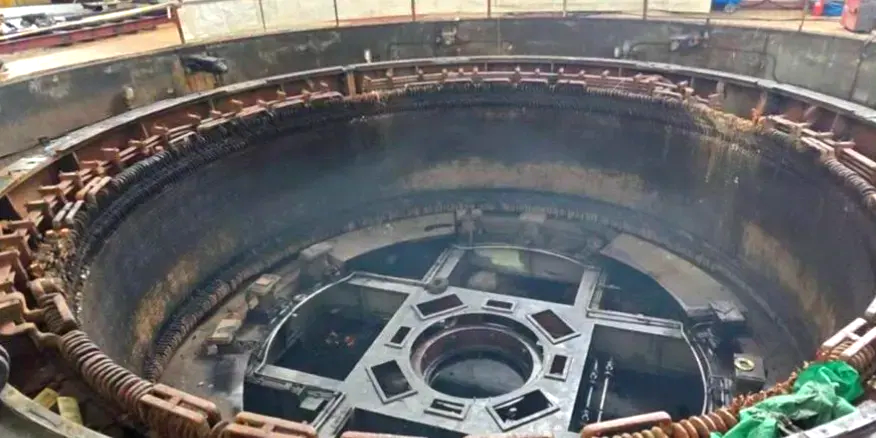

10-февралдан баштап демонтаж иштерине киришилген жана жумуштар күн сайын саат 7:30дан 21:00гө чейин жүргүзүлүүдө. Кытай жаңы жылы майрамына карабастан, адистер кошумча убакытта иш алып барышууда. 16-февралда генератордун роторун демонтаждоо ийгиликтүү аяктап, учурда ротор менен статорду ажыратуу иштери жүрүп жатат.
Пландалган графикке ылайык:
- 22-февралда генераторду толук демонтаждоо;
- февралдын аягында – турбинаны демонтаждоо;
- марттын башында №2 агрегаттагы бардык демонтаж иштерин бүтүрүү пландалууда.
Ошол эле учурда жаңы жабдуулар даярдалууда: жаңы генератордун статору монтаждык аянтта толук жыйналып, электрдик сыноолордон ийгиликтүү өткөн, жаңы ротордун чогултуу иштери 50% аяктады.
