Үч-Коргон ГЭСинин №4 гидроагрегатын реконструкциялоо иштери кызуу жүрүүдө

Үч-Коргон ГЭСинин №4 гидроагрегатын реконструкциялоо иштери кызуу жүрүүдө

«Электр станциялар» ААКнын  эң биринчи салынган жана эскилиги жеткен Үч-Коргон ГЭСинин №4 гидроагрегатын реконструкциялоо ишинин башталганына 14 күн болду. Бул тууралуу Энергетика министрлиги билдирди.

Энергетиктердин негизги максаты калкты электр энергиясы менен үзгүлтүксүз камсыз кылуу үчүн 2024-2025-жылдын күз-кыш мезгилине жакшы даярдык менен кирүү жана ага чейин Үч-Коргон ГЭСтин рекструкцияга берилген ГАсын толук бүткөрүү.

«Үч-Коргон ГЭСин модернизациялоо» долбоорунун алкагында ГА демантаждоо иштери  кызуу жүрүп жатат.

Бүгүнкү күнгө аткарылган иштер боюнча ыкчам отчет:

·      Документтер менен иштөө: долбоорлорду, иш өндүрүш долбоорлорун жана графиктерди даярдоо;

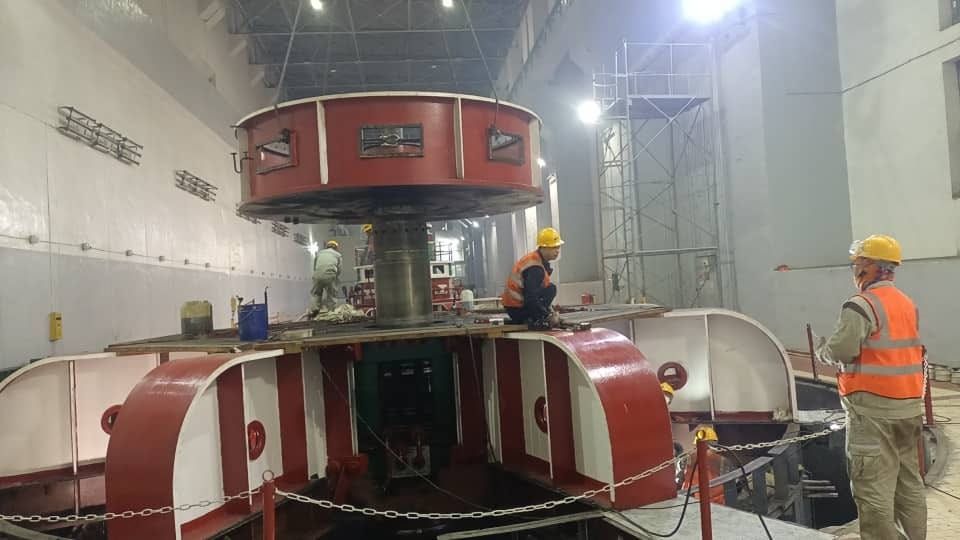

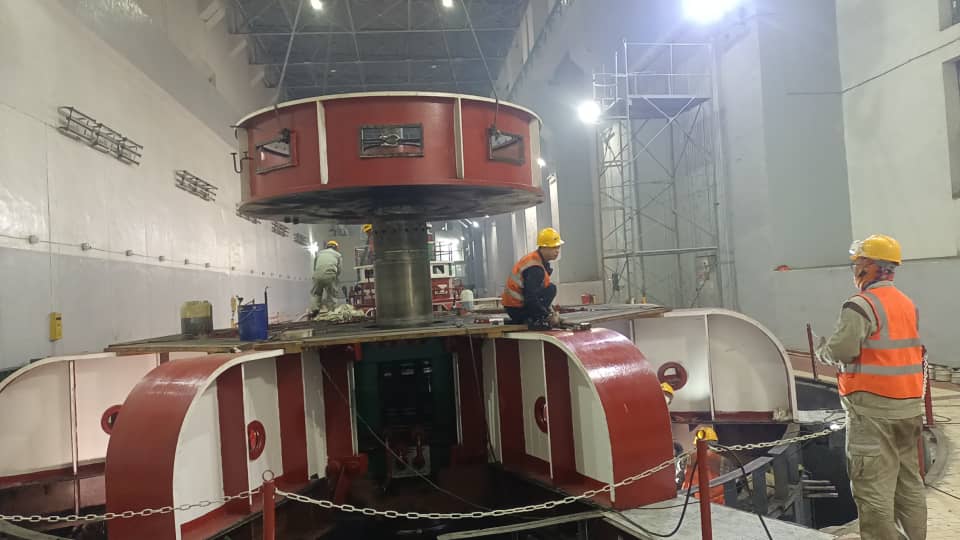

·      Монтаж аянтчасында жаңы статорду чогултуу:

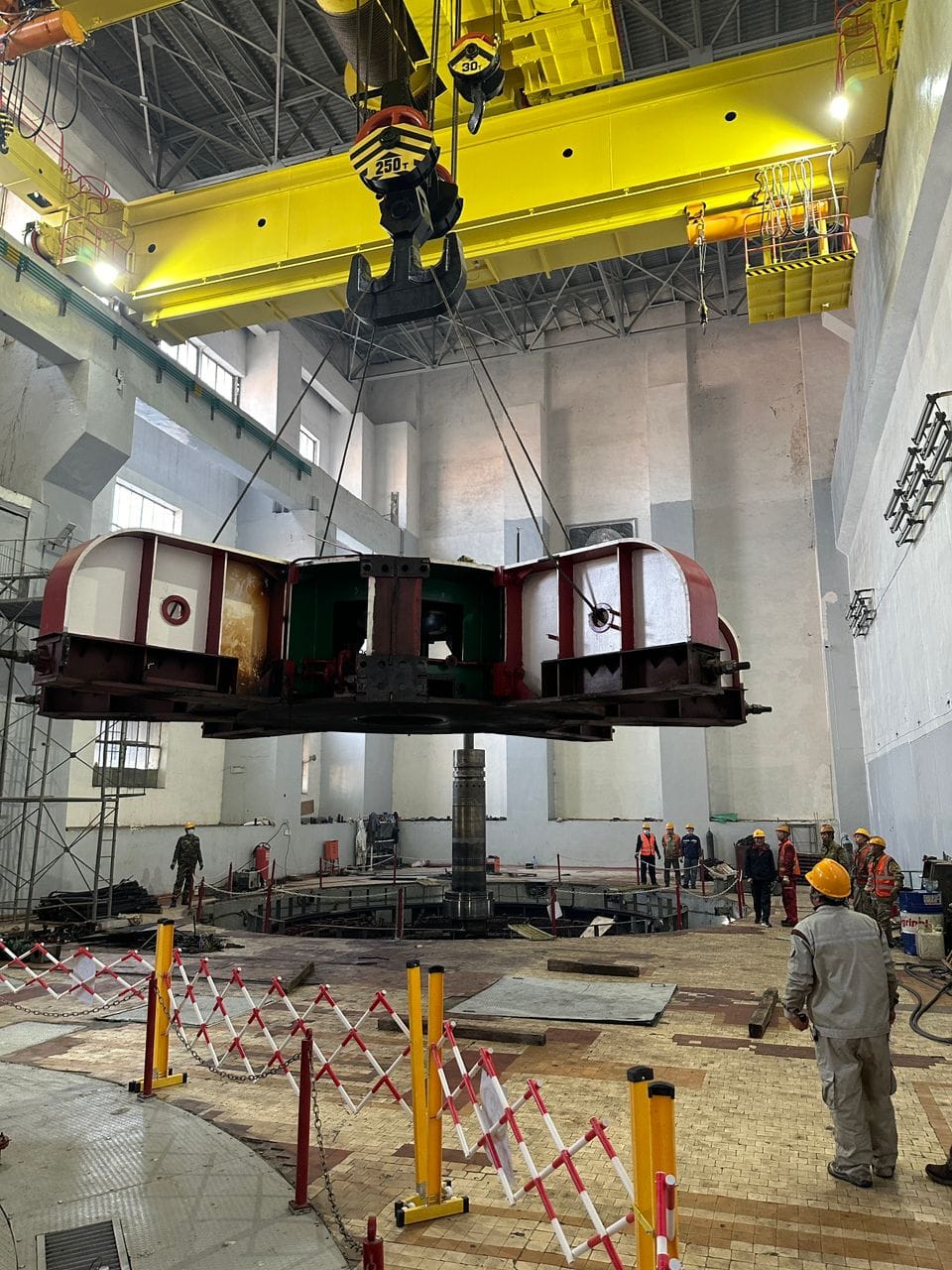

o   статорду монтаждоо аймагында орнотуу, чогултуу, ширетүү жана текшерүү иштери;

o   позициялоочу таякчаларды орнотуу боюнча иштер улантылууда;

·      №4 гидроагрегатынын демонтаждоо иштери:

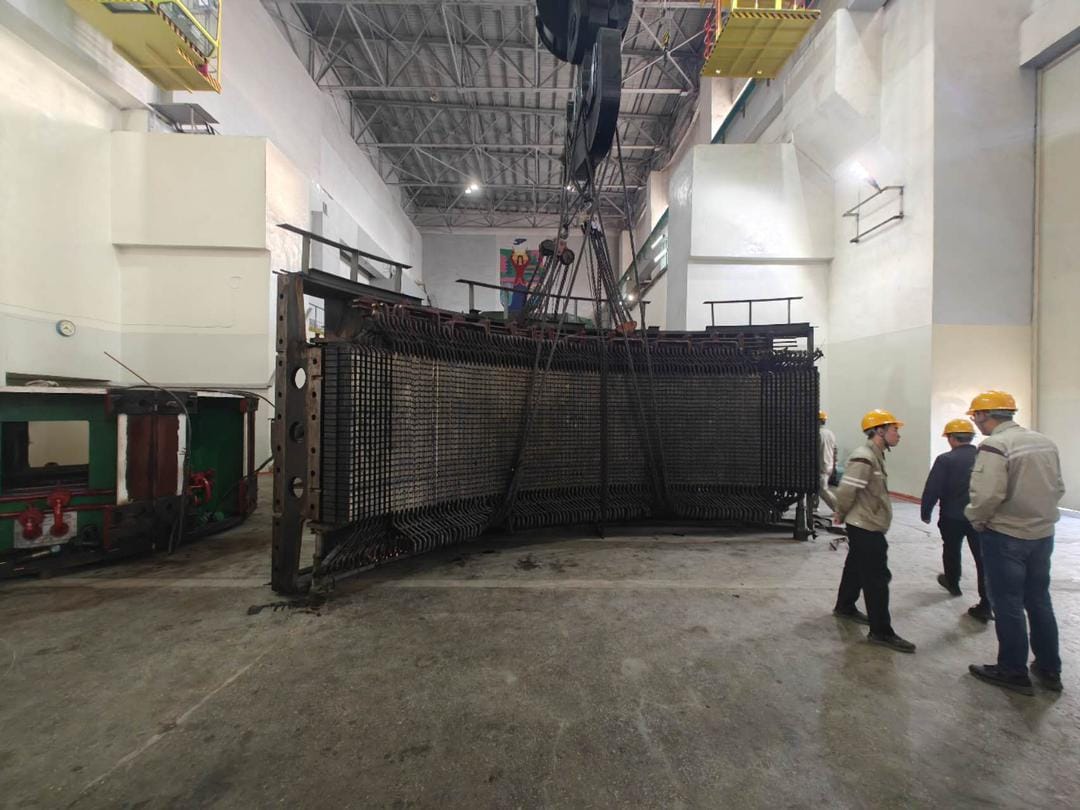

o   полюстарды демонтаждоо, мунай линиясын, суу түтүктөрүн, жогорку багыттоочу подшипникти, статордун таякчаларын (стержень) жана бирикмелерин (шины) демонтаждоо;

o   үстүнкү кайчылаштарын демонтаждоо иштери, статор сегментерин демонтаждоо иштери улантуулуда;

·      Кургатуу системаны №2 насосунун реабилитациялоо иштери:

o   жабуучу плитасын бузуу иштери, метал каркасын бетон үчүн орнотуу, түтүктөрдү жана кронштейндери орнотуу, жабуу клапанын жана текшерүү клапанын монтаждоо, насосунун фильтр торун жасоо;

o   сорулуучу түтүктү жайгаштыруу жана насосту текшерүү иштер бүттү

·      Дренаждык системаны реабилитациялоо жумуштары:

o   эски №3 жана №2 авариялык суу астындагы насосторду жана суу түтүктөрун демонтаждоо иштери;

o   жаңы №2 авариялык суу астындагы насосту орнотуу жана сыноо иштери аткарылды (убактылуу схема боюнча);

o   дренаж тутумун жана монорельс орнотуу боюнча даярдык иштери, эски монорельсти демантаждоо жана монорельс орнотулучу шыпка тешиктерди бургулоо иштери;

·      Машина бөлмөсүнүн полу: №4 гидроагрегатка башкаруу шкафтары үчүн тешиктерди бургулоо иштери бүттү;

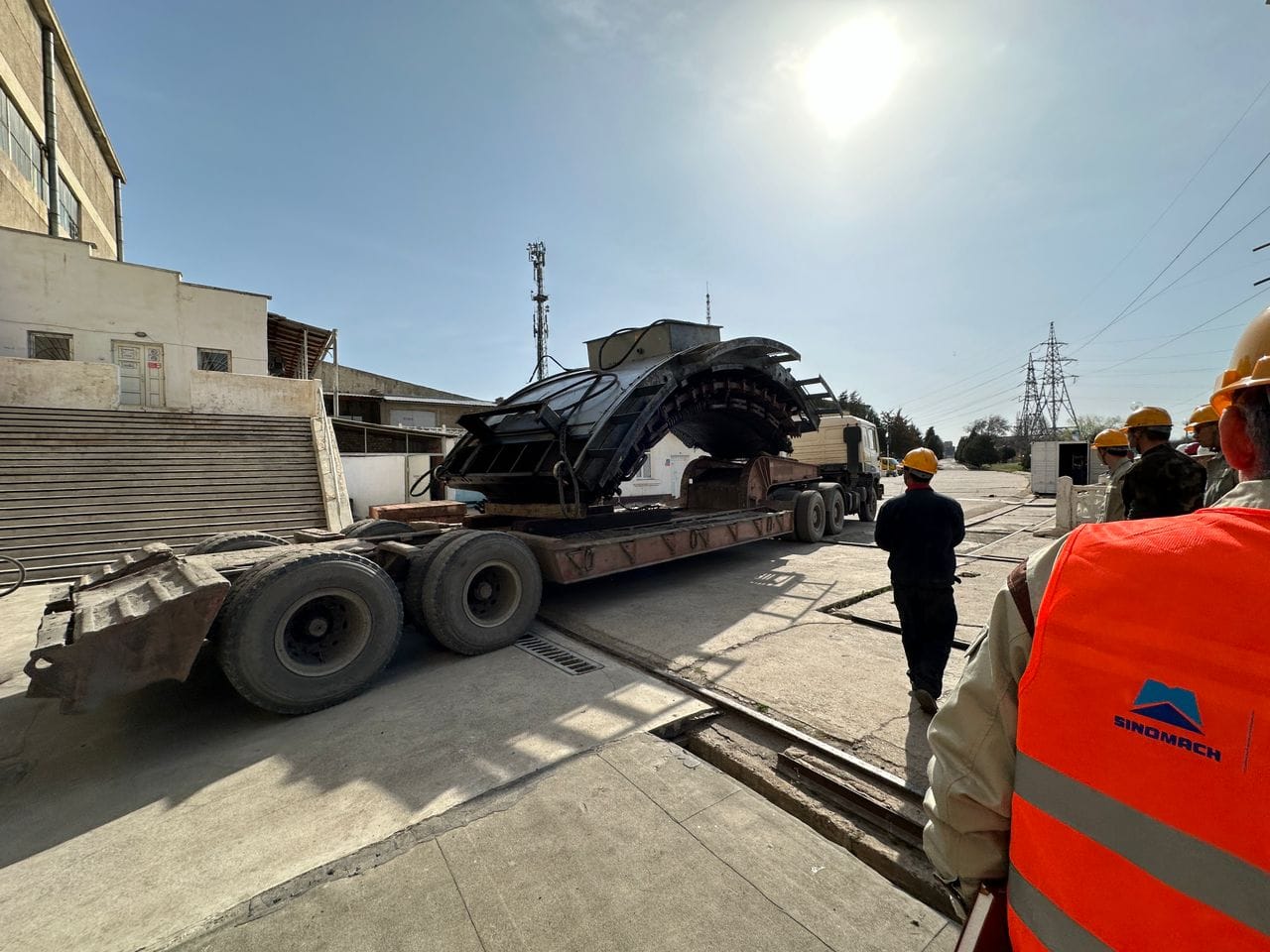

·      Демонтаждалган жабдууларды ТК ГЭСКнын кампасына ташуу жана жеткирүү иштери аткарылууда;

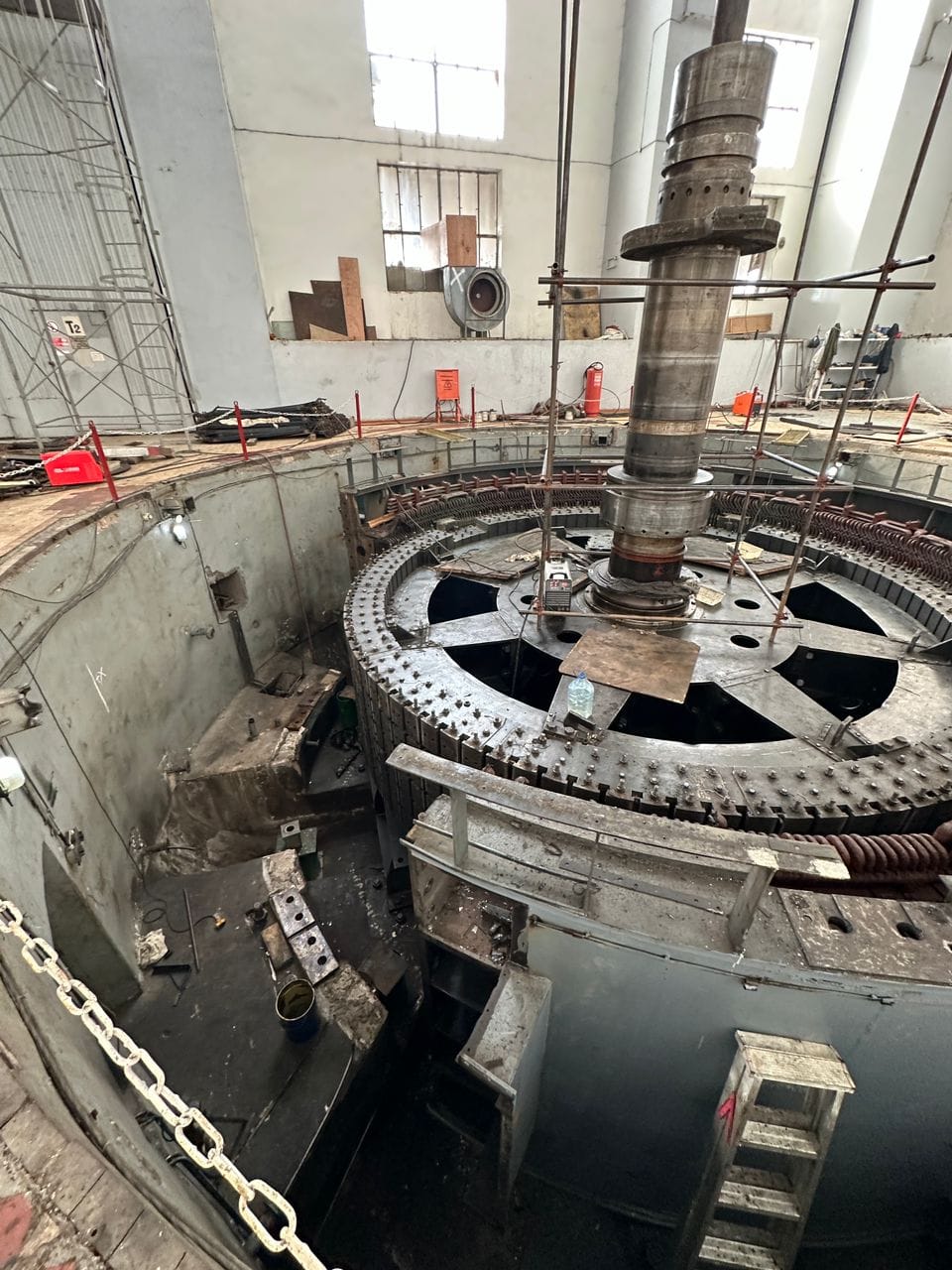

·      Спиралдык камеранын капкагын ачуу, соргуч түтүк конусунун капкагын ачуу, шахта турбинасына оңдоо аянтчасын орнотуу, турбинанын валын жана генератордун валын бекитүүчү болтторду демонтаждоо (0,5те аткарылат), жумушчу дөңгөлөктүн камерасынын оңдоо платформасын монтаждоо,ГА статорунун болтторун демонтаждоо, статордун бириктирүүчү тигиштерин кесүү, статордун алдын ала түтүктөрү жасалган.

Долбоордун максаттары:

·      физикалык жана моралдык жактан эскирген жабдууларды алмаштыруу жолу менен ГЭСти калыбына келтирүү

·      тереңдөө иштерин жүргүзүү үчүн жабдуулар жана ага байланыштуу кызматтар;

·      электр механикалык генерациялоочу жабдууларды(кубатын 20%ке чейин жогорулатуу менен) жана ГЭСтин болот гидротехникалык конструкцияларын алмаштыруу.

Мындан тышкары окуңуз

Кыргызстанда ирригация системасын жаңылоого 16 млрд сом инвестиция тартылат

Кыргызстанда ирригация системасын жаңылоого 16 млрд сом инвестиция тартылат

Кыргызстандын суу чарба инфраструктурасын жаңылоого багытталган “Ирригацияга инвестициялоонун улуттук программасынын” алкагында 16 млрд сомдон ашуун инвестиция тарткан долбоорлорго кол коюлат. Бул тууралуу Суу ресурстары, айыл чарба жана кайра иштетүү өнөр жайы министрлигинен билдиришти. Иш-чаранын алкагында Нарын облусунун Ат-Башы районундагы “Өмүкө” чарбалар аралык сугат каналын, ошондой эле Талас облусундагы Бакай-Ата жана

Корумду – Балбай Баатыр жолунда асфальттын экинчи катмары төшөлүүдө

Корумду – Балбай Баатыр жолунда асфальттын экинчи катмары төшөлүүдө

Ысык-Көл айланма жолунун Корумду – Балбай Баатыр тилкесинде асфальт-бетон катмарынын экинчи катмарын төшөө иштери башталды. Бул тууралуу Транспорт жана коммуникациялар министрлигинен билдирди. Учурда тротуарлар менен веложолдун негизин даярдоо жана суу өткөрүүчү түтүктөрдү орнотуу иштери жүрүүдө. Бүгүнкү күндө 79,2 чакырымга асфальттын төмөнкү катмары, ал эми 44 чакырымга үстүнкү катмары төшөлдү. Ошондой

Кыргызстандын Мисирдеги элчиси болуп Талгат Аширбеков дайындалды

Кыргызстандын Мисирдеги элчиси болуп Талгат Аширбеков дайындалды

Кыргызстандын Мисирдеги элчиси болуп Талгат Аширбеков дайындады. Бул тууралуу президенттин администрациясынын маалымат жана саясат бөлүмүнөн кабарлашты. Маалыматка ылайык, Талгат Аширбеков 2022-жылдан бери президенттин администрациясынын тышкы саясат бөлүмүнүн башчысынын орун басары болуп иштеп келген. Жапаров былтыр декабрда Мисирдин борбору Каирде Кыргызстандын элчилигин түзүү боюнча жарлык чыгарган. Буга чейин Мисир менен дипломатиялык

Кыргызстандын банк тармагынын өкүлдөрү акыл таймашта ат салышты

Кыргызстандын банк тармагынын өкүлдөрү акыл таймашта ат салышты

Жыл сайын Банктар аралык процессинг борбору ЖАК (БАПБ) тарабынан салт катары өткөрүлүп келе жаткан “Акыл таймаш” интелектуалдуу оюну быйыл дагы банк кызматкерлеринин кесиптик майрамына карата уюштурулуп, ага бардык коммерциялык банктардын жана КРУБдун өкүлдөрү катышышты. Бул интеллектуалдык оюнга беш адамдан турган, 17 топ катышты. Анын жүрушундө тексттик табышмактар, музыкалык раунддар жана
