Үч-Коргон ГЭСинин кубаттуулугу 36 МВтка жогорулайт

Үч-Коргон ГЭСинин кубаттуулугу 36 МВтка жогорулайт

Энергетика министрлигинин тапшырмасына ылайык, Үч-Коргон ГЭСин модернизациялоо иштери улантылууда. Пакет-2 алкагындагы иштерди Кытай Эл Республикасынын CNEEC компаниясы аткарууда. Бул тууралуу Энергетика министрлигинен билдиришти.

2026-жылы станцияда №2 жана №1 гидроагрегаттарды параллелдүү реконструкциялоо пландалган. Бул ыкма иштердин мөөнөтүн кыскартып, натыйжалуулукту жогорулатат.

Учурда эки гидроагрегат боюнча даярдык иштери башталган. №2 гидроагрегатты реконструкциялоо 2026-жылдын 1-февралында, №1 гидроагрегатты 1-мартта баштоо каралган.

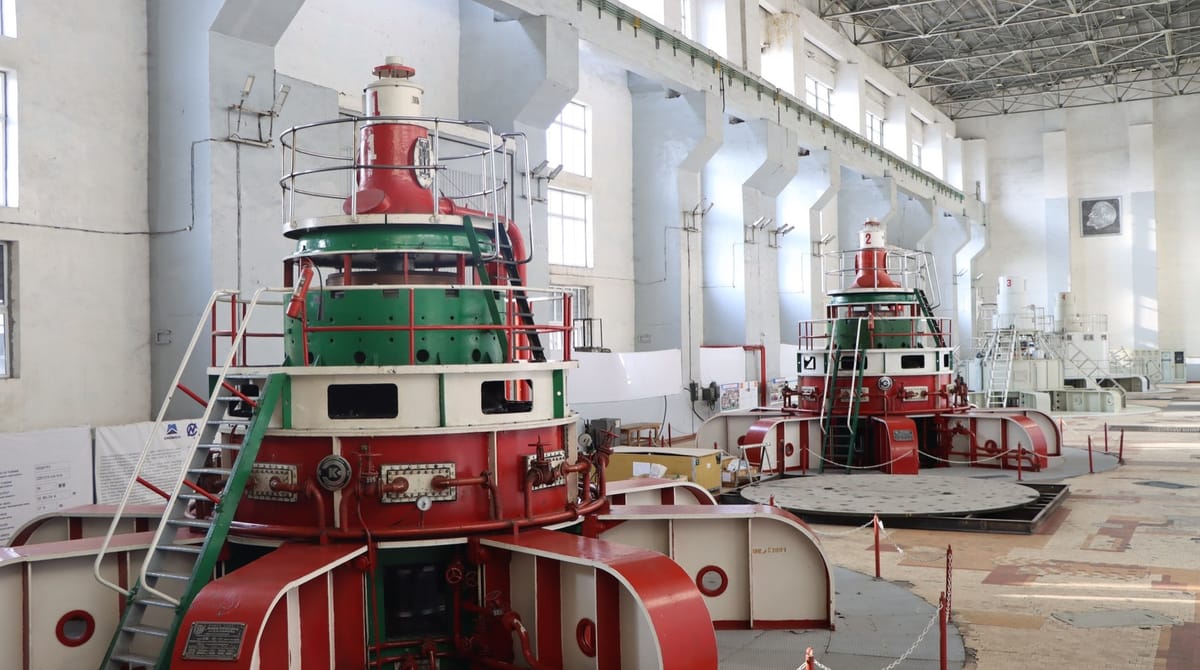

Азыр №2 гидроагрегатта статор таякчаларын ширетүү жана роторду чогултуу иштери жүрүп жатат. №1 гидроагрегат боюнча долбоордук даярдык параллелдүү жүргүзүлүүдө.

Иштер бекитилген графикке ылайык, коопсуздук талаптарын сактоо менен аткарылат.

Модернизациянын жыйынтыгында 2025-жылы станциянын кубаттуулугу 18 МВтка жогорулаган. 2026-жылдын жыйынтыгы боюнча жалпы өсүш 36 МВтты түзөт.

Долбоор станциянын ишенимдүү жана туруктуу иштешин камсыздоого багытталган.

Күндүн негизги жаңылыктары — Telegram каналыбызда Каналга катталуу

Мындан тышкары окуңуз

Энергетика

Акыркы жаңылыктар

Баары

Бишкекте батир убада кылып 2,9 млн сом алган жетекчи кармалды

Борбор Азияга климаттык долбоорлор үчүн 200 млн евро бөлүнөт

Сентябрда Кыргызстанга 274,1 млн доллар акча которулган

Кара-Балтада 41,2 млн долларлык фармацевтикалык комплекс курулууда

Кыргызстан менен Өзбекстан картошка экспортун үзгүлтүксүз камсыздайт
